BÁO CÁO TIẾN ĐỘ TRIỂN KHAI THỰC HIỆN CÔNG TÁC XÓA NHÀ TẠM, NHÀ DỘT NÁT TRÊN ĐỊA BÀN XÃ THU LŨM THÁNG 3 NĂM 2025

           Hôm nay ngày 25/03/2025 tính đến thời điểm hiện tại xã Thu Lũm Báo cáo tình hình triển khai thực hiện xóa nhà tạm, nhà dột nát trên địa bàn xã . Ủy ban nhân dân xã Thu Lũm báo cáo tình hình triển khai thực hiện chương trình xóa nhà tạm, nhà dột nát trên địa bàn xã, cụ thể như sau:

1. Tổng số hộ có nhu cầu hỗ trợ về nhà ở

Tổng số hộ: 68 hộ, trong đó:

- Hỗ trợ nhà ở Người có công với cách mạng, thân nhân liệt sĩ: 00 hộ; ( do hiện tại các hộ thuộc diện gia đình người có công với cách mạng, thân nhân liệt sĩ đều đã có nhà ở kiên cố).

- Hỗ trợ nhà ở theo các Chương trình mục tiêu quốc gia: 31 hộ, trong đó:

+ Chương trình mục tiêu quốc gia phát triển kinh tế - xã hội vùng đồng bào dân tộc thiểu số và miền núi: 12 hộ, hình thức: 12 hộ xây mới.

+ Chương trình mục tiêu quốc gia giảm nghèo bền vững thuộc quyết định phê duyệt số 4152/QĐ-UBND, ngày 25/12/2024 của UBND huyện Mường Tè: 14 hộ, trong đó hình thức xây mới: 13 hộ; tu sửa 01 hộ. Và đang đề xuất phê duyệt 05 hộ, trong đó xây mới 02 hộ, sửa chữa 03 hộ.

- Hỗ trợ xóa nhà nhà tạm, nhà dột nát theo Công điện số 102/CĐ-TTg ngày 06/10/2024 của Thủ tướng Chính phủ: 37 hộ. Trong đó số hộ cần hỗ trợ làm nhà mới là: 19 hộ; số hộ cần hỗ trợ tu sửa nhà là: 18 hộ.

- Hỗ trợ theo nguồn vốn xã hội hóa khác: 00 hộ.

2. Kết quả triển khai thực hiện đến thời điểm báo cáo

Đến thời điểm báo cáo Ban Chỉ đạo xã Thu Lũm tiếp tục chỉ đạo các bản tổ chức triển khai thực hiện việc hỗ trợ làm nhà ở cho hộ nghèo, hộ cận nghèo; đặc biệt quan tâm chỉ đạo công tác xóa nhà tạm, nhà dột nát cho hộ nghèo, hộ cận nghèo trên địa bàn xã để kịp hoàn thiện theo kế hoạch chỉ đạo của cấp trên.

* Cụ thể như sau

- Đối với 12 hộ thuộc chương trình MTQG phát triển kinh tế- xã hội vùng đồng bào DTTS và MN, đến thời điểm báo cáo đã có 07 hộ gia đình đã xây dựng xong; 04 căn nhà đang được xây và ước tính khoảng quý 2 năm 2025 sẽ hoàn thành. BCĐ xã cũng đang cố gắng vận động 01 hộ gia đình khởi công xây dựng trước tháng 5/2025 để kịp hoàn thành theo quan điểm chỉ đạo của cấp trên.

- Đối với 19 hộ hỗ trợ nhà ở thuộc Chương trình mục tiêu quốc gia giảm nghèo bền vững thì đến thời điểm báo cáo BCĐ xã đã vận động được 06 căn nhà hoàn thành ( trong đó xây mới 05 căn và tu sửa 1 căn) và 04 căn đã triển khai thi công (thuộc Dự án 5, Chương trình MTQG giảm nghèo bền vững); còn 09 căn (trong đó 06 căn xây mới, 03 căn tu sửa)  BCĐ xã đang cố gắng đôn đốc, vận động triển khai đến các hộ khẩn trương chuẩn bị các điều kiện về vật liệu để kịp tiến độ theo kế hoạch chỉ đạo của cấp.

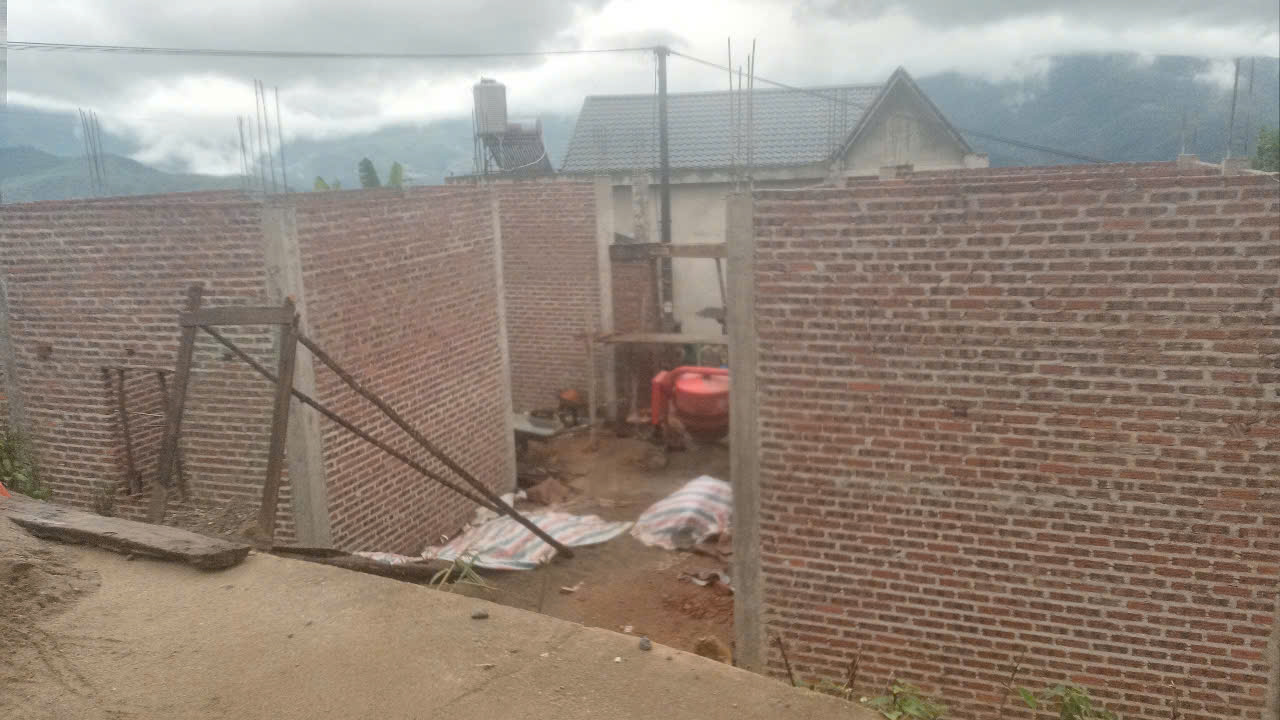

Những ngôi nhà xây đang được đẩy nhanh tiến độ xây dựng theo chương trình xóa nhà tạm

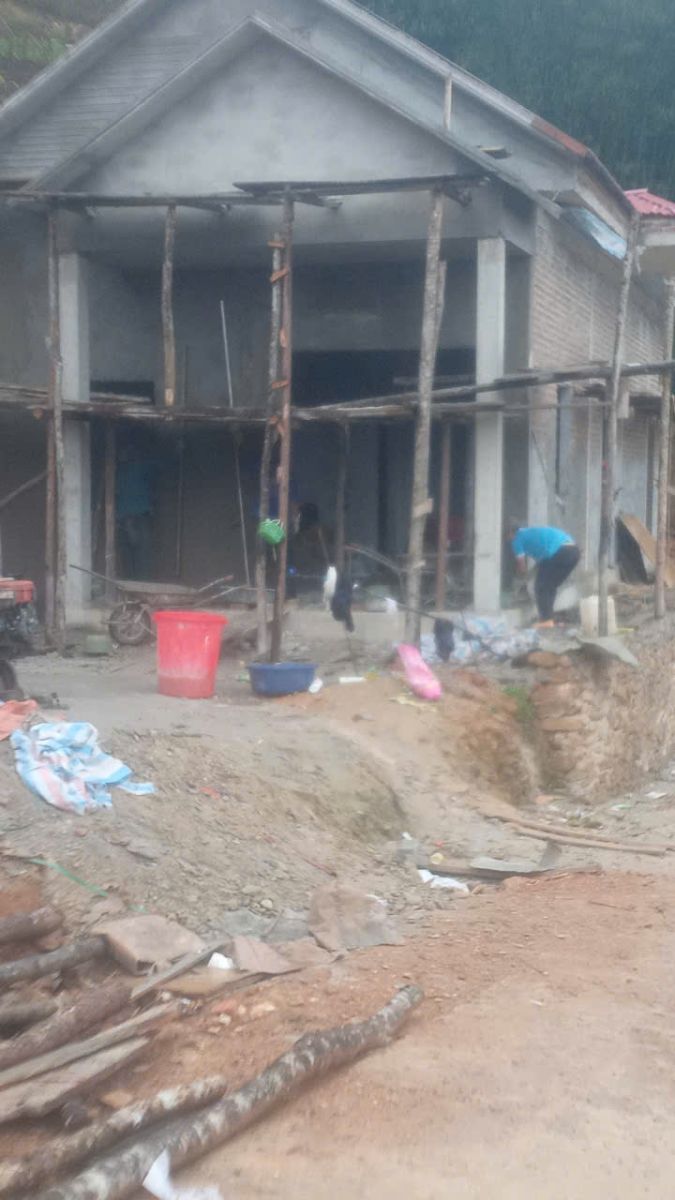

Ngôi nhà trong giai đoạn hoàn thiện theo chương trình xóa nhà tạm năm 2025




- Đối với 37 hộ thuộc Chương trình hỗ trợ nhà ở theo Công điện 102/CĐ-TTg ngày 06 tháng 10 năm 2024 của Thủ tướng Chính phủ đến thời điểm báo cáo đã hoàn thành xây mới 03 căn; tu sửa 01 căn. Đang thi công xây mới 04 căn; tu sửa 01 căn. Và 28 căn còn lại ( trong đó  12 căn xây mới, 16 căn tu sửa) BCĐ xã đang cố gắng đôn đốc, vận động các hộ dân cố gắng chủ động thu xếp vật liệu xây dựng để kịp tiến độ theo kế hoạch chỉ đạo của cấp trên giao.

(Có biểu tổng hợp kèm theo)

Trên đây là Báo cáo kết quả triển khai thực hiện chương trình xóa nhà tạm, nhà dột nát cho hộ nghèo, hộ cận nghèo trên địa bàn xã Thu Lũm năm./.


Tổng số điểm của bài viết là: 0 trong 0 đánh giá
Click để đánh giá bài viết
Bài viết liên quan

Nội dung đang cập nhật...

Văn bản mới
Thống kê truy cập
Hôm nay : 1
Hôm qua : 16
Tháng 04 : 54
Tháng trước : 917
Năm 2026 : 2.031
